五兆元電網投資的資本邏輯:拆解特高壓產能擴張與儲能設備的邊際擠壓
拆解中國十五五時期五兆元電網投資背後的特高壓資本支出結構、儲能邊際成本擠壓與電力設備市場格局。
回看過去幾個景氣循環,電力基礎設施板塊每次大規模資本支出的觸發條件都高度雷同:總用電量增速觸及瓶頸,或新能源併網比例超越區域電網的物理極限。近期,中國國家發展改革委員會政策研究室主任蔣毅公開表示,「十五五」時期(2026年至2030年)新型電網規劃投資規模將超過五兆元人民幣。
這筆相當於年均一兆元的資本支出預算,核心指向電網架構升級、輸電儲能技術創新與電力系統的災後快速恢復能力。剝離宏觀敘事,五兆元的資金流向並非平均分配,而是遵循嚴格的電力物理傳導路徑。這筆資金實際上正在重塑特高壓設備的產能曲線,並擠壓儲能環節的邊際利潤。
電力負載結構轉變與固定資產投資週期
中國電網的固定資產投資具有明顯的長週期特徵。回顧「十二五」與「十三五」時期,投資主力集中於配電網改造與初步的特高壓骨幹網絡搭建。「十四五」期間,電網投資總額約三兆元人民幣,重點開始向新能源消納傾斜。
進入「十五五」,五兆元的投資規模較前一個五年計畫增長超過百分之六十六。增長的驅動力來自供需兩端的結構性改變。需求端,單一高耗能產業的用電佔比正在下降,取而代之的是算力中心、新能源汽車充換電網絡等高密度、高波動性的新型負載。算力中心伺服器叢集的運轉需要極高的供電可靠率,對電壓暫降與毫秒級中斷的容忍度極低。
供給端,風電與太陽能發電的裝機量持續攀升。這類間歇性電源的大規模併網,打破了傳統電網「源隨荷動」的平衡模式。當區域天氣發生劇烈變化,例如連續陰雨或無風天氣,將造成發電側功率的瞬間大幅波動。五兆元的投資,本質上是為了構建一個能夠承受雙向高頻率波動的實體網絡。
五兆元資本支出的結構拆解

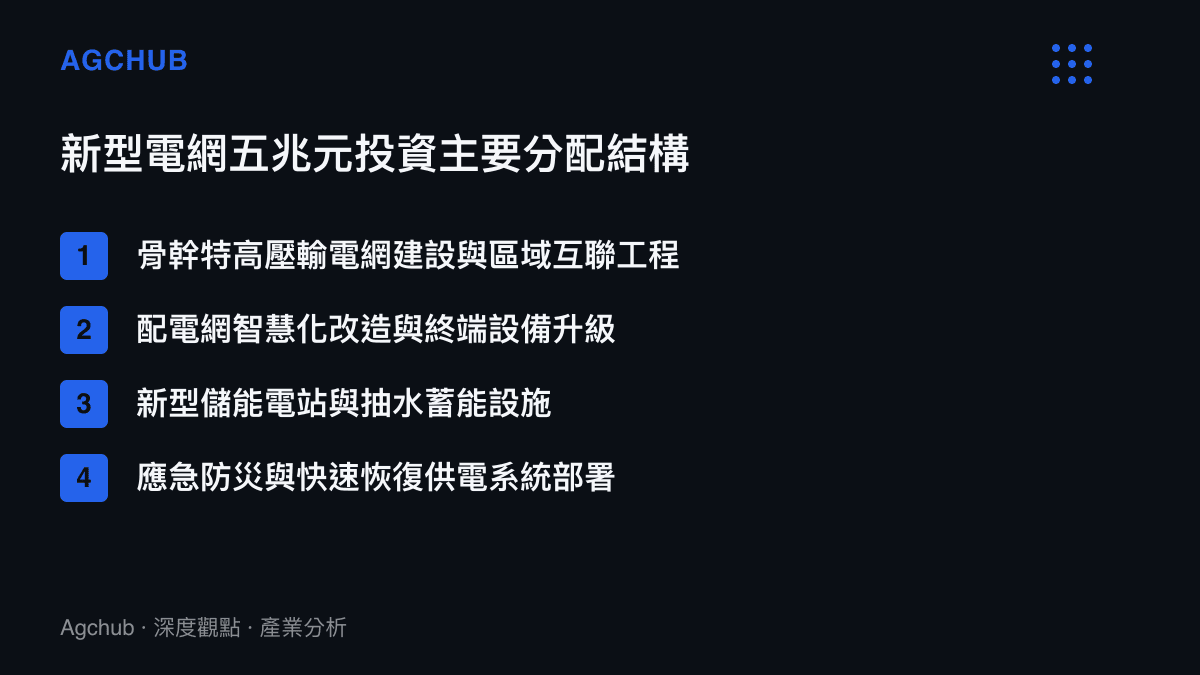

資金流向的物理路徑,決定了產業鏈不同環節的受惠順序與利潤厚度。新型電網的投資結構,可由發電側併網、輸電主幹道、調度儲能端與終端配網四個維度拆解。
首先是特高壓(UHV)直流與交流輸電工程。中國能源資源與負載中心呈現明顯的逆向分佈,西部與北部的風光資源需要透過長距離輸送到東部沿海。單條特高壓直流工程的資本支出通常落在二百億至三百億元人民幣區間。在五兆元的預算池中,預計有百分之三十至百分之三十五的資金將投入骨幹網絡建設,這直接轉化為特高壓變壓器、換流閥與線纜製造商的訂單。
其次是配電網與智慧化升級。終端充電樁與分散式電源的接入,要求配電網具備更強的感知與調度能力。此部分的投資佔比預估達百分之四十。資金將用於老舊線路更換、智慧變壓器部署與邊緣計算終端安裝,考驗設備供應商的成本控制與軟硬體整合能力。
第三是儲能環節。為了平抑新能源發電的波動,電網對獨立儲能電站的需求急劇上升。然而,儲能環節的商業模式與特高壓設備存在顯著差異。特高壓設備屬於電網公司的準許成本,可透過輸配電價回收;獨立儲能電站則需要參與電力現貨市場與輔助服務市場競價。這決定了儲能板塊的資本支出擴張速度,直接受制於其在現貨市場獲取套利收益的能力。
特高壓與儲能設備的毛利率推演
當五兆元的採購訂單釋放,設備製造商的財報表現將出現顯著分化。
特高壓設備市場屬於典型的寡頭壟斷格局。核心設備如 GIS(氣體絕緣組合電器)與換流變壓器,市場份額高度集中於少數幾家具備型式試驗資格與過往運行業績的企業。這類設備的技術壁壘極高,且產能擴充週期長達兩至三年。當下遊需求在短時間內因政策驅動而激增,供給彈性嚴重不足。根據歷史招標數據,特高壓核心設備的毛利率通常能維持在百分之二十五至百分之三十五之間。在「十五五」初期的招標放量階段,龍頭供應商具備較強的議價權,毛利率有望維持在高位,甚至因原材料如冷軋硅鋼片的價格下行而獲得超額利潤。
相對之下,儲能設備的產業邏輯走向截然不同的曲線。這與我們先前分析的智慧型手機終端定價的物料擠壓邊際有相似的會計切面。電化學儲能系統的核心成本在於電池電芯。近年來,鋰電池產能的大規模擴張導致供給嚴重過剩,電芯價格經歷劇烈下行。這使得儲能系統整合商的進入門檻大幅降低,市場參與者激增。
當電網端釋出儲能採購標案時,整合商為了獲取專案並網業績,往往採取低價搶標策略。儲能系統的招標均價已從高點的每瓦時兩元人民幣,下滑至當前不到一元人民幣的水平。儘管絕對市場規模擴大,但激烈的價格戰導致產業鏈中下遊的毛利率遭到嚴重擠壓。多數中小型儲能整合商的毛利率已跌破百分之十五,甚至逼近現金成本邊際。
供應商格局與區域電網營運商的財報影響
在五兆元資本的注入下,利益關係人的財務推演清晰可見。
電網企業作為最大的投資主體,固定資產規模將進一步膨脹。中國國家電網與南方電網的資產負債率目前維持在百分之五十五至百分之六十的區間。面對年均一兆元的資本支出,單靠企業內部留存收益與既有債務融資將面臨壓力。發行綠色債券與引入基礎設施公募 REITs(不動產投資信託),將成為電網企業優化資產負債表的必然選項。
設備供應商方面,處於特高壓產業鏈的企業,其營收增長具備高度確定性。訂單的交付週期通常為十八至二十四個月,目前的招標量直接鎖定了未來兩年的營收。這類企業的股價與估值錨點,將由歷史未交訂單與新中標份額主導。
對於軟體與資訊服務提供商而言,新型電網對運行算力的需求攀升。電網調度系統需要處理以十億計的智慧電表數據,並進行微秒級的潮流運算。提供電力核心交易系統、虛擬電廠(VPP)控制平臺的軟體企業,將獲得高毛利的系統建置專案。這些軟體資產的邊際複製成本極低,一旦系統部署完成,後續的維護與升級費用將提供穩定的現金流。
政策合規成本與電價機制的傳導鏈
大規模電網建設的最終成本,終將透過輸配電價向終端使用者傳導。中國的輸配電價實行嚴格的準許收入機制。電網投資增加,意味著準許收入基數擴大。在下一輪監管週期中,這將對工業用電與商業用電的度電成本產生向上推升的壓力。
跨國企業在進行供應鏈佈局時,區域電力穩定度與度電成本是資本支出的核心考量。這與先前探討的中美貿易雙重認證擠壓與硬體終端定價面臨相似的營運成本邊際問題。當沿海製造業大省的基礎電價因網路建設折舊攤提而上升,製造業的毛利率將承受額外的能源成本壓力。具備能源管理能力的工業企業,將加速佈建屋頂型光儲一體化系統,以對抗主網電價的上漲預期。
防災與快速恢復能力的提升,是這次政策宣示的另一個重點。極端氣候導致的颱風與冰凍災害,屢次造成區域電網大規模停電。地下電纜化率提升、微電網獨立運行能力建設,需要投入大量耐候性絕緣材料與固態切換開關。這些設備的現階段採購成本偏高,但在生命週期內可大幅降低災後重建與停電造成的次級經濟損失,屬於典型的風險避險性資本支出。
電力設備板塊的估值正在反映五兆元資本拉動的預期。特高壓與數位變電站設備製造商的本益比已脫離傳統製造業的區間,轉向具備基礎設施建設成長動能的估值模型。資本市場的資金正在由低附加價值的傳統零組件廠,轉向具備核心專利與系統整合能力的頭部企業。隨著五兆元資金逐步落實到具體工程招標,電力設備的產能利用率與原材料備貨節奏,將成為下一階段觀察產業景氣度的關鍵指標。
