四千萬個充電樁的資本支出會計:拆解新能源車補能網路的配電網邊際與硬體折舊
從充電基礎設施總量突破四千萬個的政策目標,拆解新能源車補能網路的資本支出結構、配電網邊際成本與硬體資產折舊邊界。
一組出現在政策綱要裡的數字,往往比新車發布會更早決定一個產業五年的成本曲線。中國國家發展改革委與國家能源局近期印發《新型電力系統建設「十五五」規劃》,當中針對新能源汽車補能網路立下明確的量化基準:至2030年,充電基礎設施總量必須超過4000萬個,其中大功率充電設施約30萬個,藉此支撐超過1.1億輛電動汽車的充電服務能力。
這份官方規劃直接打破了過去以「車樁比」作為單一衡量指標的粗放估值邏輯。4000萬個充電樁背後,牽涉的是從高壓變壓器、功率半導體、配電網路到土地使用權與物業協調的龐大資本支出。這筆基礎設施投資的會計帳,正迫使整個電動車產業重新計算其周邊資產的重置成本與營運邊際。
從車樁比到電網承載力的結構轉變
回看過去十年的新能源車發展週期,2015年至2020年間,政策補貼的主要槓桿落在車輛購置端。隨著滲透率攀升,產業矛盾迅速轉移至補能環節。早期投資者多將目光聚焦於「車樁比」的缺口,認為只要插槍數量增加,利潤就會隨之而來。這種直覺式假設忽略了充電行為高度時空集中的物理特性。
此次規劃明確將升級高速與縣鄉充電網路,並將資源傾斜於大功率快充設施與重卡充電站。從產業結構分析,這代表資本支出的重心,正從單純的硬體設備採購,轉向電力增容與配電網路升級。
當一輻支援800V高壓平臺的電動車接入360kW以上的超充樁,其瞬間抽取的電力相當於數十個普通家庭的尖峯用電量。若要在高速公路服務區或老舊社區建立這類充電站,變壓器擴容與下層配電網路重建的邊際成本,遠高於充電樁本身的硬體物料成本。對比過去幾年的電網建設節奏,配電端升級的資本支出沉沒速度,將直接決定這4000萬個目標的落地可行性,這與我們先前分析的萬兆光網試點的邊際擠壓:拆解固網寬頻的資本支出沉沒與終端資費邏輯有著極為相似的基礎設施投資慣性。
大功率快充的物料清單與資產折舊擠壓

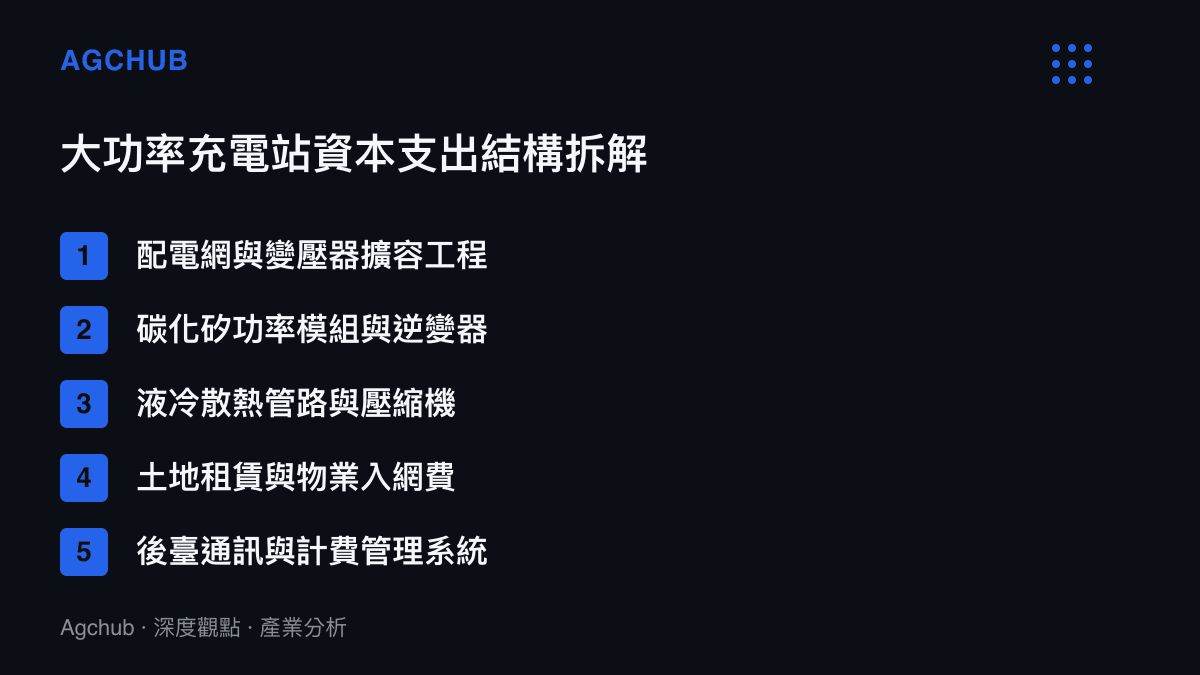

規劃中特別點名「大功率充電設施約30萬個」。相較於4000萬個總量,30萬個超充樁的絕對數字雖小,卻集中了超過四成的總體資本支出金額。
拆解一座典型250kW以上的大功率直流充電樁成本結構,核心零組件佔比極度不均。矽基功率模組已逐漸無法滿足高頻率與高耐壓需求,碳化矽功率元件成為標準配置,這直接推高了充電樁的物料清單成本。同時,為了應對高功率密度帶來的熱衰減問題,液冷散熱系統的管路設計與水泵零組件,成為另一項不可忽視的資本支出項目。
硬體成本的墊高,直接改變了充電站營運商的重資產折舊模型。
一臺普通交流慢充樁的設計壽命可達八至十年,折舊曲線平緩。然而,高功率直流快充樁伴隨著電池技術與車端電壓平臺的快速演進,其底層硬體架構面臨極高的技術迭代風險。供應商必須在五年的折舊期內回收高達數十萬人民幣的單樁建置成本。一旦車端電壓標準跨入1000V或兆瓦級充電技術商用化,現有的250kW設備將面臨提前淘汰的資產減損壓力。營運商若無法透過高昂的服務費覆蓋資金成本,其資產負債表將迅速累積龐大的硬體沉沒成本。
配電網負載邊際與下鄉進縣的合規成本
政策要求升級縣鄉充電網路。在人口密集的一二線城市,公共充電站的選址多依賴商業地產與集中式停車場,其核心變數在於電力增容的審批時間與工程費用。當市場重心下移至縣級與鄉鎮區域,充電基礎設施的營運模型將遭遇截然不同的成本擠壓。
廣大鄉鎮地區的變電站容量普遍預留裕度較低,且供電半徑長。在這些區域佈建快充站,往往無法直接並網,必須額外申請拉設專用高壓線路。此舉引發的線路鋪設邊際成本,經常超過充電樁硬體本身的採購金額。
此外,政策強調優化居住區報裝服務。對於老舊社區的電力改造,物業管理與管線空間的協調成本佔比極高,這與過去物業管理的勞動成本邊際與社保合規邊界所分析的基礎設施改造阻力和合規成本高度重疊。對電網企業而言,為單一社區進行電力增容,必須考慮變壓器擴容後的日常負載率。若夜間充電尖峯與居民日常用電重疊,將觸發配電網的物理瓶頸。為了解決這個問題,充電樁營運商必須導入智慧能源管理系統,透過動態降功率與錯峯充電來平抑負載。這項軟體與通訊系統的導入,進一步增加了專案的資本支出與維護費用。
營運商利潤擠壓與重卡換電的資本定價
在充電基礎設施總量擴張的過程中,利益傳導鏈相當清晰。設備製造商在前端資本支出擴張期將迎來明確的訂單成長,尤其涉及高壓繼電器、線纜與功率半導體的供應商,其毛利率在規模經濟下有望獲得支撐。然而,身處營運端的充電服務提供商,正面臨嚴峻的利潤擠壓。
目前中國公共充電市場的服務費受到嚴格的政策指導價限制,多數地區的服務費上限被鎖定在每度電人民幣0.4至0.8元之間。在這種終端定價受限的結構下,營運商無法將配電網升級與土地租金上漲的成本,順利轉嫁給車主。高昂的折舊費用與偏低的資產周轉率,迫使許多中小型充電站營運商陷入現金流枯竭的困境。市場份額正加速向具備資金優勢的國資背景電網企業或少數頭部第三方營運商集中。
規劃中另一項值得關注的佈局是重卡充電設施。重型卡車的補能需求與乘用車存在本質上的物理差異。一輛電動重卡的電池容量通常超過300kWh,若要在短時間內完成補能,需要兆瓦級的充電功率。建設一座重型卡車專用充電站,其變壓器容量與電網接入成本,往往是普通乘用車快充站的十倍以上。
這類基礎設施的資本支出極度仰賴特定物流節點的固定路線。與其在路網上廣設充電樁,重卡領域更傾向於採用「車電分離」的換電模式。透過集中式電池倉進行慢充與統一調度,藉此避開單車瞬間超高功率充電對局部電網造成的衝擊。這也意味著,在重卡補能賽道上,資本支出的定價邏輯將從單純的電力販售,轉變為電池資產租賃與電網儲能互動的複合型商業模型。
回顧「十五五」規劃設定的2030年目標,四千萬個充電樁的數量背後,是一場涉及數千億資金的底層電力資產重置。當充電硬體的邊際成本逐漸透明,決定這個產業最終利潤分配的,已經不是誰能製造更多充電槍,而是誰能掌握配電網的剩餘承載力,並精準控制高功率硬體的折舊週期。
