八卦村坍塌之後:一座古村的重建帳由誰來付

福建莆田霞皋村八卦村古建築於9月6日因暴雨大面積坍塌,本文從文物分級的資金階梯、傳統工法的修復成本與保險缺口,拆解古村重建帳單的支付結構與受惠承壓方。

/ 編輯部 #文物保護#成本結構#保險缺口
八卦村坍塌之後:一座古村的重建帳由誰來付

766,722。這是第三次全國文物普查登記的不可移動文物總數。對照2019年第八批名單公布後累計的5,058處全國重點文物保護單位,佔比0.66%。其餘九成九以上,掛在省保、市縣保與未定級的欄位裡,防災與修繕經費主要落在地方財政和產權人自己身上。9月6日,福建莆田霞皋村在連日暴雨中古建築大面積坍塌,這座因巷道布局有如八卦陣而得名的「八卦村」衝上熱榜。村書記方俊武受訪時哽咽,說「怕文脈斷了」,希望按原貌重建。

引述莆田霞皋村村書記方俊武於古建築坍塌後受訪時表示擔心文脈斷裂、盼望原貌重建的談話

古建築受災與一般民房淹水,後續每一筆錢走的是兩套計價體系。民房有工程造價行情與農房保險可依,文物修繕則疊著等級、資質與工法三道門檻,價差與工期差都以倍數計。這場坍塌的帳,可以拆成資金階梯、修復成本與支付來源三層來看。

分級保護的資金階梯,最底層最薄

文物保護資金的分配,大致沿著國保、省保、市縣保、未定級四級遞減。國保與多數省保可逐級申報專項補助,市縣保視地方財力而定,未定級文物原則上由產權人自修,地方酌情補助。階梯的形狀決定了一件事:掛在越下面的建築,日常維護的錢越薄,坍塌的機率越高。

2021年10月山西連日降雨,山西省文物局通報全省逾1,700處不可移動文物出現險情,受損清單裡多數是市縣級與未定級文物。國保級的平遙古城牆坍塌後很快進入搶修程序,散在村裡的低級別老宅,多數只來得及加蓋防雨布。這個分配格局,四年後沒有結構性變化。

截至2023年第六批名錄,列入「中國傳統村落」的村莊累計8,155個。掛牌意味著申報資格與一次性補助,對日常維護的幫助有限。福建今年雨季的帳不止一本,同省的福鼎強降雨攤開的排澇資本帳已經算過,縣級財政面對管網與救災時的缺口有多大。霞皋村的八卦格局由巷道、排水與建築共同構成,這次坍塌暴露的除了屋架,還有這些基礎設施的年限。村子掛上任何一塊牌子,決定坍塌之後能敲開哪幾扇資金的門。

統計圖卡呈現全國5,058處重點文物保護單位,僅佔第三次文物普查登記76萬餘處不可移動文物的0.66%
5,058處國保,對應第三次全國文物普查登記的76萬餘處

重建的錢花在哪裡:勘察、材料、匠師

修復程序是固定的:殘損勘察與測繪、修繕方案報批、施工與驗收。錢主要貴在兩段。

材料端,莆仙與閩南紅磚建築依賴杉木構架、條紅磚、板瓦與燕尾脊。杉木要用乾料,新伐木未經烘乾直接上屋架,數年內就會收縮變形;舊構件回收率有限,替換還要配規格。紅磚可以量產,勾頭、瓦當等異形件得靠小窯定制。木料與磚瓦的單價,決定材料費壓不下來。

人工端更緊。國家級非物質文化遺產代表性傳承人僅三千餘人,2018年公布第五批時平均年齡已逾63歲。大木作、瓦作、剪黏這類工序沒有機械化替代,匠師的排程就是工期。縣域自建房的磚混造價,每平方公尺行情在人民幣千餘元起跳,傳統工法修繕的單價普遍在其數倍,差距主要落在人工與工序。還有一層時間成本:坍塌發生在雨季中段,搶險之後若無法在下一個降雨窗口前完成關鍵工序,施工就得順延,殘損持續擴大。

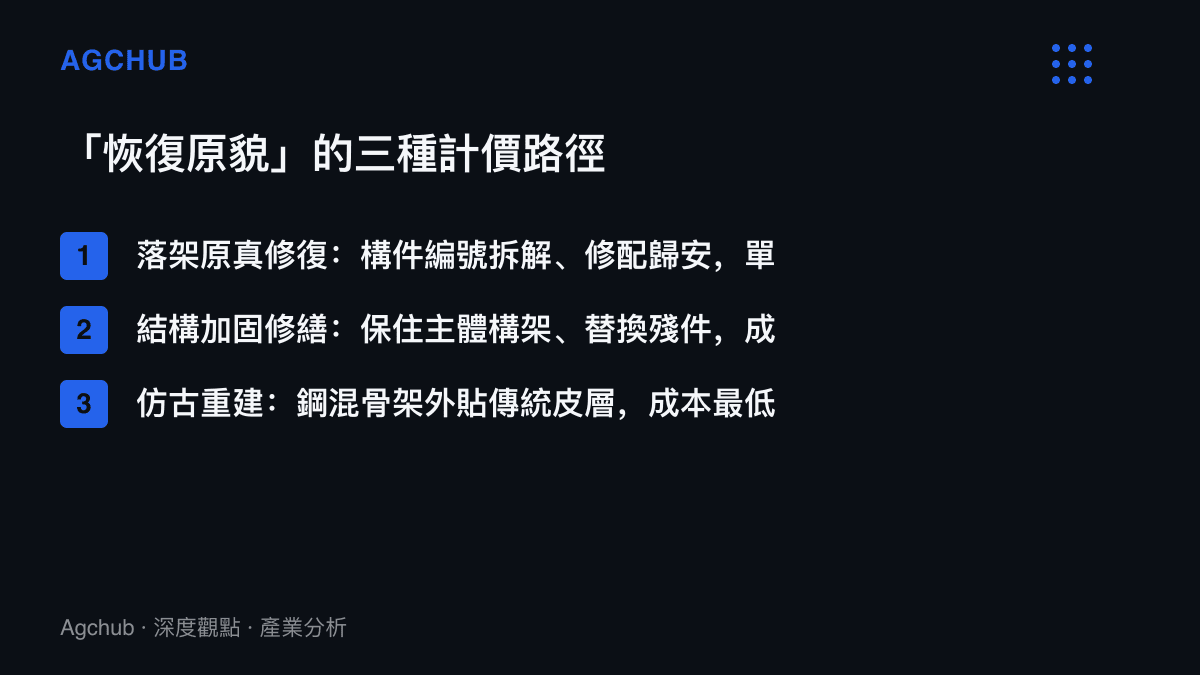

清單圖卡列舉古建築恢復原貌的三種路徑,從落架原真修復、結構加固修繕到仿古重建的單價與工期差異

保單空白處,捐題與財政補位

古建築在保險體系裡的覆蓋接近空白。河南7·20逾百億元的保險估損集中在車險與農險,文物受損基本不在理賠清單上。近年已有省份試點由財政付費的文物建築保單,覆蓋以高等級文物為主,村級古宅幾乎掛不上保單。災害損失於是停在原始位置:誰擁有,誰吸收。

支付體系裡真正常備的渠道是另一種。莆田是知名僑鄉,宮廟與祠堂的重修歷來靠捐題,僑匯與鄉賢認捐,功德碑留名。這套機制處理社區共有建築效率高,產權清晰、受益清晰,捐款也有留名的回報。私有老宅與巷道排水這類公共工程,捐題動員不起來,只能回到村集體與縣級財政。搶險加固的費用要逐級申報,撥款節奏與雨季之間的間隔,直接決定殘損是否擴大。

傳導鏈上的受惠方與承壓方

災後需求沿固定順序釋放:搶險加固、勘察測繪、修繕施工,每一環的供給方不同。

受惠端,具文物保護工程資質的修繕企業在省內數量有限,需求集中釋放時議價能力上升;大木作與瓦作匠師的工資和排程話語權同步提高;測繪與數位化存檔服務拿到一波確定性訂單。若政策跟進,財政付費的文物保單試點範圍也可能擴大。

承壓端,村集體與鄉鎮財政先墊搶險款;私有產權老宅的屋主面對修繕義務,棄修與坍塌互為因果;未定級文物繼續留在清單外,等下一場雨。巷弄格局若只修房子不修排水,重建完成之時,就是下一輪風險計時的起點。

三種「原貌」,三種價格

「恢復原貌」在工程上至少有三種解法,價格差距以倍數計。落架原真修復把構件編號拆解、修配歸安,只有這條路能把建築的工藝身分完整保住,也最依賴資質廠商與匠師供給。結構加固修繕保留主體構架、替換殘件,成本居中。仿古重建以鋼混骨架外貼傳統皮層,造價最低,巷弄可以照舊畫,木構的工藝層沒了。

以霞皋村的支付結構推測,混合式結局的機率最高:祠堂與代表性大厝靠捐題走原真修復,其餘老宅以加固或仿古處理,巷道排水若一併翻修,八卦格局作為「文脈」的載體才有實質意義。若只復刻立面而不動基礎設施,重建投入會在下一個雨季重新計提損失。

雨季年年報到。塌過一次的村子,能改變下一次結果的變數只有一個:年度預算裡那筆經常性的維護費。哽咽影片能打開一次募款窗口,打不開第二次。
